Protection tablier de pont autoroute 30

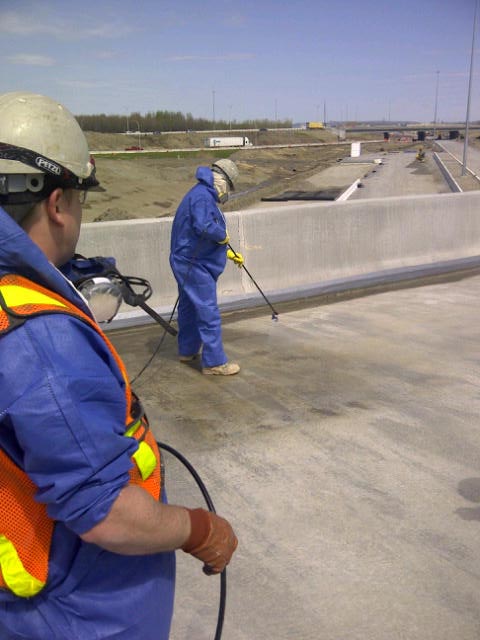

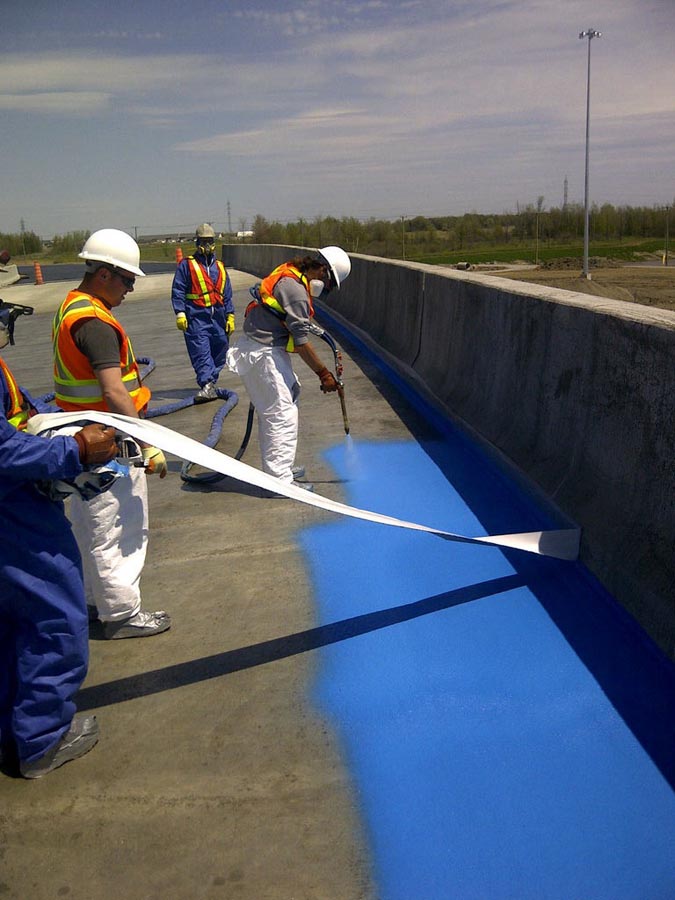

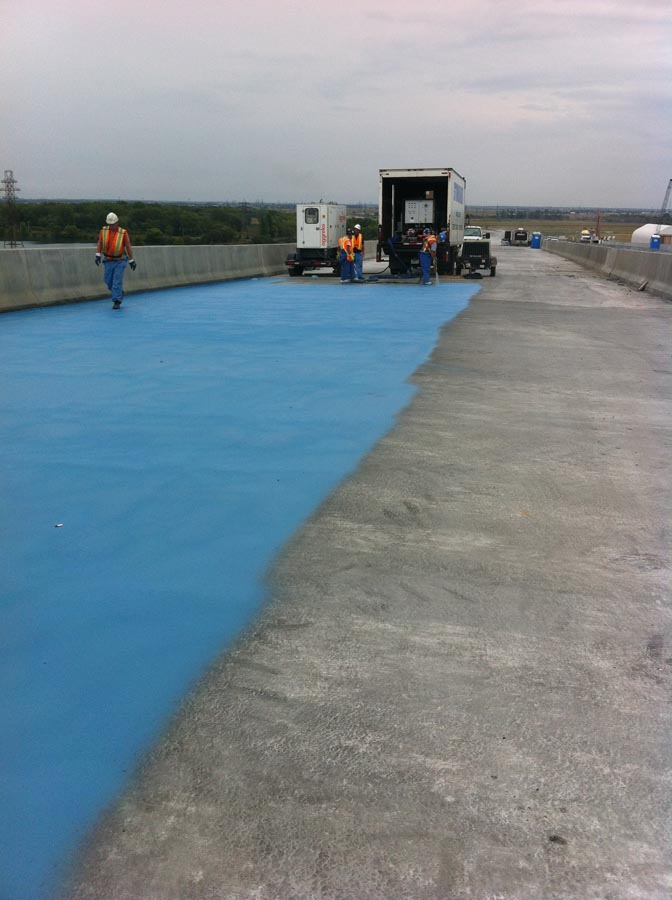

Application d'une membrane de pont giclée
- Travaux spéciaux / Entretien
- Préparation et protection de surface
- Etanchéité liquide application manuelle





Travaux au dessus de l'eau avec exposition au vent, échéancier (planning) précis pour l'ouverture officielle, équipe jour/nuit et fin de semaine selon avancement des disponibilités des structures
Début de réalisation
2012Maitre d'ouvrage
MTQ Ministère des Transports du QuébecMarché
- Transport
- Routier
Maitre d'œuvre
Montant des
Travaux H.T
1 200 000 $CAN
Lieu de construction
8 municipalités / CanadaOffres et solutions
- Intervention spécialisée (rapide, en milieu occupé, fortes contraintes ...)
Le chantier en chiffres

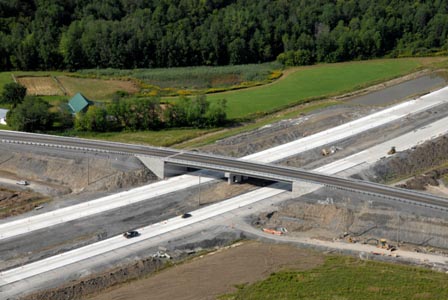

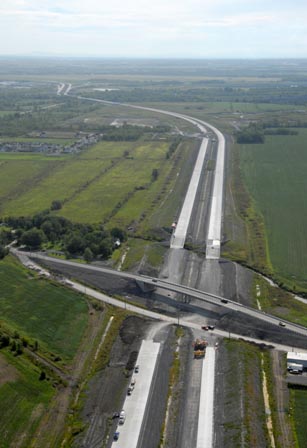

12 structures sur des distances de plus de 60 km
4 mois de travaux
jusque 30 personnes simultanément
1 200 000 pi2/112 000 m2 appliqué
